La feuille de route énergétique Tunisie 2026-2035, mise en ligne en septembre 2026 par l’Ordre des Ingénieurs Tunisiens (OIT), répond à la crise électrique de l’été 2026. Ce plan chiffré vise l’accélération de la transition énergétique : sécurité d’approvisionnement, diversification et gouvernance énergétique.
Qu’est-ce que la feuille de route énergétique en Tunisie ?
La feuille de route énergétique en Tunisie est un plan 2026-2035 élaboré par l’OIT pour rétablir les marges de sécurité des systèmes électrique et gazier. Elle fait suite à un manque d’environ 2 000 MW et à des délestages supérieurs à 35 % de la production disponible en juillet 2026, selon la feuille de route OIT 2026-2035.
Elle repose sur quatre principes : réalisme financier, séquençage par horizon, approche intégrée gaz-électricité et gouvernance par la performance, selon la feuille de route OIT 2026-2035.
Points clés à retenir concernant cette actualité
- Le projet : le Programme Chams est financé par la BAD et exécuté par l’ANME pour aider les PME tunisiennes à investir dans le solaire photovoltaïque, selon La Presse.
- Le calendrier : lancement officiel le 6 août 2026, selon La Presse,
puis nouvelle présentation au salon de la transition énergétique le 1er octobre 2026, selon WMC. - Le besoin : près de 870 000 PME tunisiennes font face à un accès limité aux crédits longs, selon La Presse.
Le programme prévoit une plateforme numérique et des mécanismes de financement facilités. - Le contexte national : la 6e tranche d’autorisations a approuvé 309 demandes, soit environ 455 MW, en septembre 2026, selon WMC.
- Les freins : financement, simplification des procédures, et adaptation du réseau (stockage, réseaux intelligents, interconnexion régionale).
- Pour se préparer : rassembler ses factures d’électricité, faire étudier le projet par un bureau d’études et sonder sa banque.
Navigation : ressources complémentaires sur la feuille de route énergétique en Tunisie
Quels impacts pour vous ?
Particuliers, entreprises, organismes publics : découvrez les délestages annoncés, l'effacement et l'autoproduction proposés par l'OIT, ainsi que le rôle de chaque acteur.
Pas le temps de tout lire ?
Écoutez en moins de deux minutes l'essentiel de la feuille de route énergétique : phases, chiffres clés et points encore à décider.
1. Quels sont les objectifs et les phases clés d’ici 2035 ?
La feuille de route distingue quatre horizons : actions immédiates en 2026-2027, consolidation en 2028-2029, transformation du mix en 2030-2035, puis un système plus flexible et digitalisé après 2035. L’objectif final est zéro délestage, avec une marge de réserve de 10 à 15 %, selon la feuille de route OIT 2026-2035.
| Horizon | Objectif | Données chiffrées |
|---|---|---|
| 2026-2027 | Sécuriser la pointe estivale | Déficit d'au moins 2 300 MW sans mesures ; environ 1 050 MW de contributions ciblées |
| 2028-2029 | Consolider l'offre et les réseaux | Déficit d'au moins 2 600 MW en 2028 sans mesures ; environ 140 MW restants avec l'ensemble des mesures |
| 2030-2035 | Transformer le mix électrique renouvelable | 35 % d'énergies renouvelables en 2030 (environ 4 800 MW) ; 50 % en 2035 (environ 8 350 MW) |
| Après 2035 | Système diversifié, flexible et résilient | — |
Source : Feuille de route OIT
L’objectif de 35 % en 2030, d’abord fixé à 30 %, préexistait : en 2022, les renouvelables ne produisaient qu’environ 4 % de l’électricité, selon la feuille de route OIT 2026-2035.
2. Quels leviers et chantiers pour la transition énergétique en Tunisie ?
Les leviers combinent récupération de puissance sur le parc existant, renouvelables, stockage, réseaux, maîtrise de la demande et digitalisation. Pour 2027, l’OIT chiffre environ 200 MW sur les groupes existants, 250 MW de turbines à déploiement accéléré et 200 MW de location de moyens temporaires, selon la feuille de route OIT 2026-2035.
- Récupération de puissance : refroidissement de l’air d’admission (environ 450 MW à 45 °C) et conversion d’une centrale en cycle combiné (au moins 120 MW), avec refroidissement économe en eau pour la protection de l’environnement (OIT).
- Efficacité énergétique : effacement et maîtrise de la demande (environ 100 MW chacun en 2027), isolation du bâti et incitations tarifaires, enjeux d’adaptation climatique (OIT).
- Énergies renouvelables : environ 100 MW d’autoproduction photovoltaïque décentralisée et 100 MW de grand projet solaire en 2027, puis 150 MW par an ou plus (OIT).
- Infrastructure énergétique : télécomptage, réseaux intelligents et ELMED pour réduire des pertes d’environ 20 %, dont plus de 10 % non techniques (OIT).
- Gouvernance énergétique : régulateur indépendant, code de l’électricité, batteries d’environ 600 MW en 2030 (résumé exécutif OIT).
Conseil d’expert, ProTunisie
Distinguez puissance installée et puissance disponible à la pointe : seule une capacité réalisée, raccordée et mise en service compte dans le bilan de sécurité, selon la feuille de route OIT 2026-2035.
3. Quels impacts et quels acteurs pour la transition énergétique en Tunisie ?
Les particuliers verraient des délestages programmés et annoncés par SMS ou application plutôt que des coupures surprises. Les entreprises sont appelées à l’effacement et à l’autoproduction, les organismes publics à l’adaptation des horaires et à la protection des usages vitaux (hôpitaux, stations de la SONEDE), selon la feuille de route OIT 2026-2035.
L’OIT porte le diagnostic, la STEG conserve l’exploitation, l’ANME poursuit son programme contre l’importation d’équipements peu efficaces et Sonatrach fournit environ 75 % du gaz des centrales, redevance de transit incluse (OIT). Une campagne annuelle de sensibilisation dès février et des partenariats stratégiques avec l’Algérie, la Libye, l’Italie et les institutions internationales faciliteraient l’accès aux financements internationaux (OIT). Le développement des compétences nationales ouvre aussi des perspectives d’empowerment des jeunes ingénieurs.
4. Quels défis et quelles actualités depuis l’été 2026 ?
Le principal défi est la réalisation des projets : environ 1 000 MW à Skhira, 380 MW de solaire et d’éolien de la STEG et environ 1 000 MW de projets privés ont pris du retard, selon la feuille de route OIT 2026-2035. En juillet 2026, le délestage a dépassé 2 000 MW, soit environ 40 % de la puissance disponible au plus fort de la crise.
Ces retards aggravent la vulnérabilité économique liée au gaz : 96 à 97 % de l’électricité au premier semestre 2026 et une facture Sonatrach de 130 à 150 millions de dollars par mois en été (OIT). Réduire les importations suppose de diversifier ; l’effet sur les émissions de gaz à effet de serre dépendra des options (GNL, charbon, nucléaire modulaire, hydrogène vert) encore à l’étude (résumé exécutif OIT).

Feuille de route énergétique
L’élaboration de la feuille de route énergétique en Tunisie

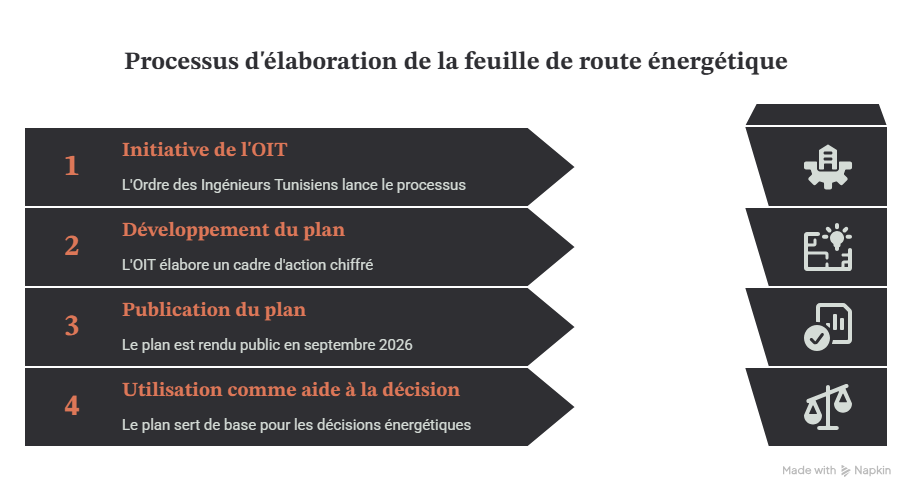

Le schéma ci-dessous présente les principales étapes d’élaboration de la feuille de route énergétique portée par l’Ordre des Ingénieurs Tunisiens (OIT). L’initiative débute par le lancement du processus par l’OIT, suivi de la préparation d’un plan d’action chiffré destiné à structurer les orientations proposées. Publiée en septembre 2026, cette feuille de route constitue ensuite un outil d’aide à la décision pour accompagner les choix liés à l’énergie et orienter les futures actions du secteur en Tunisie.
FAQ
Pourquoi y a-t-il des coupures d'électricité en Tunisie ?
Selon l’OIT, les coupures de l’été 2026 traduisent un déficit structurel : chaleur qui réduit jusqu’à 25 % la puissance de certaines turbines, 96 à 97 % de l’électricité issue du gaz au premier semestre 2026, réseaux sous tension et projets retardés. Le manque a avoisiné 2 000 MW aux moments les plus dégradés.
Quelle part d'énergies renouvelables est visée en Tunisie ?
Le résumé exécutif de l’OIT retient 35 % de la production d’électricité en 2030 (environ 4 800 MW) et 50 % en 2035 (environ 8 350 MW). En 2022, selon la feuille de route, les renouvelables représentaient environ 9 % de la capacité électrique installée mais près de 4 % de l’énergie produite.
Qu'est-ce que le délestage ?
Le délestage est une coupure temporaire et volontaire de certaines zones, destinée à préserver l’équilibre du réseau quand la production disponible ne couvre pas la demande. L’OIT recommande des coupures tournantes, programmées et annoncées par SMS ou application, en excluant les hôpitaux et les stations de la SONEDE.
Quel déficit de puissance est attendu en 2027 ?
Sans mesures correctives, l’OIT estime le déficit à au moins 2 300 MW à l’été 2027 et 2 600 MW en 2028, pour une pointe diurne d’environ 6 800 MW et 4 500 MW disponibles à 40 °C. Le plan vise environ 1 050 MW de contributions pour 2027.
La feuille de route est-elle une décision du gouvernement ?
Non, d’après les documents consultés : elle émane de l’OIT et se présente comme une base d’aide à la décision, évolutive. Sa déclinaison en plan opérationnel, budgété et daté reste à décider.
Flash Photovoltaïque : Les dernières exclusivités du secteur
Programme Chams : l’ANME accélère l’autoproduction solaire pour les PME en Tunisie
Avec le Programme Chams, l'ANME accélère l'autoproduction solaire pour les PME en Tunisie : un projet financé par la Banque africaine de développement (BAD) pour leur permettre de produire leur propre électricité. Voici ce qui est confirmé, ce qui reste à préciser et...
Tataouine : deux sites à l’étude pour un nouveau projet solaire de 200 MW
À Tataouine, deux sites sont désormais à l'étude pour accueillir un nouveau projet solaire de 200 MW à Borj Bourguiba, au profit de la Société Tunisienne de l'Électricité et de Gaz (STEG). L'annonce, faite par le gouvernorat le 15 septembre 2026, marque une nouvelle...
Du Sud à Kairouan, plus de 1 000 MW de projets photovoltaïques prennent forme
En Tunisie, les projets photovoltaïques passent du stade des annonces à celui du chantier. Du Sud du pays jusqu'à Kairouan, plus de 1 000 MW de centrale solaire sont en cours de réalisation dans le cadre du programme national de concession, avec des taux d'avancement...
