Suivi des grands projets de concession photovoltaïque en Tunisie (Kairouan, Gafsa, Tataouine, Sidi Bouzid, Tozeur) et de leur avancement financier et technique.
4 min de lecture
Publié le 15 Septembre 2026

Résumé audio de l'article

Écoutez en moins de deux minutes l'essentiel des grands projets photovoltaïques tunisiens, du Sud à Kairouan, pour plus de 1 000 MW.

Lecture vocale disponible selon le navigateur utilisé.

Lire la transcription
En Tunisie, les grands projets photovoltaïques passent du stade des annonces à celui du chantier. Du Sud du pays jusqu'à Kairouan, plus de mille mégawatts sont engagés dans le cadre du programme national de concession. La centrale de Kairouan, cent mégawatts, développée par Amea Power, était achevée à environ quatre-vingt-quinze pour cent en septembre deux mille vingt-cinq, avec une mise en service visée fin deux mille vingt-cinq. Les centrales de Sidi Bouzid et de Tozeur, cinquante mégawatts chacune, affichaient environ quatre-vingts pour cent d'avancement après un bouclage financier fin deux mille vingt-quatre. Les projets de Gafsa, cent mégawatts porté par Voltalia, et de Tataouine, deux cents mégawatts porté par Amea Power, complètent ce premier programme. Au-delà de ces cinq grands sites, un second appel d'offres et une vague de projets plus petits, portés par des PME, viennent renforcer le portefeuille national. L'enjeu principal reste la sécurisation de l'approvisionnement électrique du pays, dans un contexte de forte dépendance au gaz naturel importé, avec pour objectif trente-cinq pour cent d'électricité renouvelable en deux mille trente et cinquante pour cent en deux mille trente-cinq.

En Tunisie, les projets photovoltaïques passent du stade des annonces à celui du chantier. Du Sud du pays jusqu’à Kairouan, plus de 1 000 MW de centrale solaire sont en cours de réalisation dans le cadre du programme national de concession, avec des taux d’avancement qui varient fortement d’un site à l’autre. Cet article fait le point, chiffres et sources à l’appui, sur l’état réel de ces chantiers et sur ce qu’ils changent concrètement pour le réseau électrique national.

Définition : Le régime de concession énergétique
En Tunisie, le système de concession énergétique et les modalités de concession encadrent les projets de plus de 10 MW : l’État attribue, via appel d’offres, le droit de construire et d’exploiter une centrale sur une durée déterminée, dans le cadre d’un partenariat public-privé avec vente de l’électricité produite à la STEG.

Quels sont les principaux projets photovoltaïques en cours du Sud à Kairouan ?

Le programme repose sur un premier appel d’offres de 500 MW réparti sur cinq sites : Kairouan (100 MW), Gafsa (100 MW), Tataouine (200 MW), Sidi Bouzid et Tozeur (50 MW chacun). À cela s’ajoute un second appel d’offres de deux centrales de 300 MW, dont un premier projet de 198 MWac attribué à Sidi Bouzid, portant le total des projets d’énergie solaire engagés à plus de 1 000 MW.

La centrale de Kairouan (100 mégawatts, environ 120 MW crête), développée par Amea Power, est détenue par sa filiale tunisienne et bénéficie d’une convention de concession avec l’État ainsi que d’un contrat d’achat d’électricité avec la STEG, selon allAfrica. Les projets de Gafsa et de Tataouine ont, eux, été attribués respectivement à Voltalia et à Amea Power, selon Leaders.com.tn. Le nombre exact de panneaux solaires installés sur l’ensemble de ces sites parfois évoqué autour de 267 000 unités pour le site de Kairouan

Points clés à retenir concernant cette actualité

  • Un phare historique centenaire construit entre 1914 et 1919, le phare du Galiton est mis en service en 1919 ou 1920 selon les sources.
  • Un site isolé implanté sur un îlot rocheux au sud-ouest de La Galite, au large du Cap Serrat, accessible uniquement par voie maritime.
  • Une tour de 14 mètres, un plan focal de 168 mètres grâce à l’altitude de l’îlot, le signal (4 éclats blancs toutes les 20 secondes) porte loin en Méditerranée.
  • Un fonctionnement longtemps au diesel le carburant devait être acheminé par bateau puis hissé via des escaliers taillés dans la roche.
  • Une conversion solaire dans les années 1990 panneaux photovoltaïques et batteries assurent depuis l’autonomie énergétique du site.
  • Un patrimoine maritime national le Galiton fait partie d’une vingtaine de phares historiques tunisiens, gérés par le Service des Phares et Balises sous l’égide de la Marine nationale.

Navigation : ressources complémentaires sur les projets photovoltaïques du Sud à Kairouan

☀️

Où en est chaque centrale, site par site ?

Consultez le tableau détaillé des puissances, opérateurs et taux d'avancement à Kairouan, Gafsa, Tataouine, Sidi Bouzid et Tozeur.

Voir l'état d'avancement par site →

🎧

Pas le temps de tout lire ?

Écoutez en moins de deux minutes l'essentiel des projets photovoltaïques tunisiens, du Sud à Kairouan, pour plus de 1 000 MW.

🎧 Écouter le résumé audio de l'article →



1. Où en est la construction de ces centrales solaires ?

L’avancement des chantiers est inégal : la centrale de Kairouan, financée depuis 2023, atteignait environ 95 % de réalisation en septembre 2025 et pourrait entrer en service fin 2025 si le calendrier est tenu, tandis que Sidi Bouzid et Tozeur affichaient environ 80 % d’avancement après un bouclage financier fin 2024.

Le chantier de Kairouan a été officiellement lancé le 8 mai 2024 à Mbasseta, selon Leaders.com.tn, et son degré d’avancement récent est confirmé par PV Magazine France. En parallèle, une seconde vague plus diffuse complète le paysage : le ministère a validé 309 projets photovoltaïques de plus petite taille, totalisant 455 MW supplémentaires répartis sur onze gouvernorats, selon Webdo.tn.

SitePuissanceOpérateurAvancement (sept. 2026)
Kairouan100 MWAmea Power~95 %, service fin 2025 visé
Sidi Bouzid50 MWConcession~80 %, bouclage financier fin 2024
Tozeur50 MWConcession~80 %, bouclage financier fin 2024
Gafsa100 MWVoltaliaAccord signé, travaux 2025
Tataouine200 MWAmea PowerAccord signé, travaux 2025
Sidi Bouzid (El Khobna)198 MWacQair InternationalAttribué, 2ᵉ appel d'offres

2. Quels bénéfices concrets sont attendus de ces projets ?

Ces centrales visent d’abord la sécurisation de l’approvisionnement électrique : la Tunisie affichait un taux de dépendance énergétique tombé à 39 % en mars 2025, avec une production dominée à 97-98 % par le gaz naturel, selon La Presse de Tunisie et Managers.tn.

  • Réduction attendue des importations de gaz naturel et des coûts de production électrique
  • Réduction du déficit énergétique structurel, en forte hausse depuis 2021
  • Réduction des émissions de carbone : objectif de -62 % d’intensité carbone à l’horizon 2035
  • Emploi local : jusqu’à 70 000 emplois annoncés à l’échelle du programme renouvelable 2035, dont 30 000 emplois directs
  • Développement régional et développement communautaire dans des gouvernorats historiquement moins industrialisés (Kairouan, Tataouine, Gafsa)

Conseil d’expert, ProTunisie
Pour les professionnels du secteur, l’indicateur à surveiller n’est pas seulement la puissance annoncée (MW) mais le taux réel d’avancement financier et physique de chaque site : un accord signé n’équivaut pas à une mise en service. C’est ce décalage qui explique l’écart persistant entre les objectifs de stratégie énergétique nationale 2035 et la production renouvelable effective, qui ne dépassait pas 9 % du mix électrique tunisien.

3. Qui sont les principaux acteurs impliqués ?

Le programme mobilise à la fois des institutions publiques tunisiennes et des opérateurs internationaux : le Ministère de l’Industrie, des Mines et de l’Énergie, l’ANME, la STEG comme acheteur d’électricité, et des développeurs étrangers tels qu’Amea Power (Émirats arabes unis), Voltalia (France) et Qair International, avec un financement international impliquant notamment la Société Financière Internationale (SFI) et la Banque Africaine de Développement pour le site de Kairouan, selon allAfrica.

4. Comment ces projets s’intègrent-ils dans la stratégie énergétique tunisienne ?

Ces chantiers constituent le socle opérationnel de la stratégie énergétique nationale 2035, qui vise 35 % d’électricité renouvelable en 2030 et 50 % en 2035, avec une capacité installée cible de 8 350 MW de renouvelable et un objectif de 80 % à l’horizon 2050, selon Kapitalis et Managers.tn.

Au-delà du développement durable et de la biodiversité, cette accélération de la transition touche aussi les modes de consommation énergétique des ménages et industriels tunisiens, qui pourront de plus en plus convertir les énergies renouvelables produites localement, réduisant la pression sur les infrastructures résilientes du réseau et sur les réductions de subventions aux énergies fossiles.

plus de 1 000 MW de projets photovoltaïques prennent forme

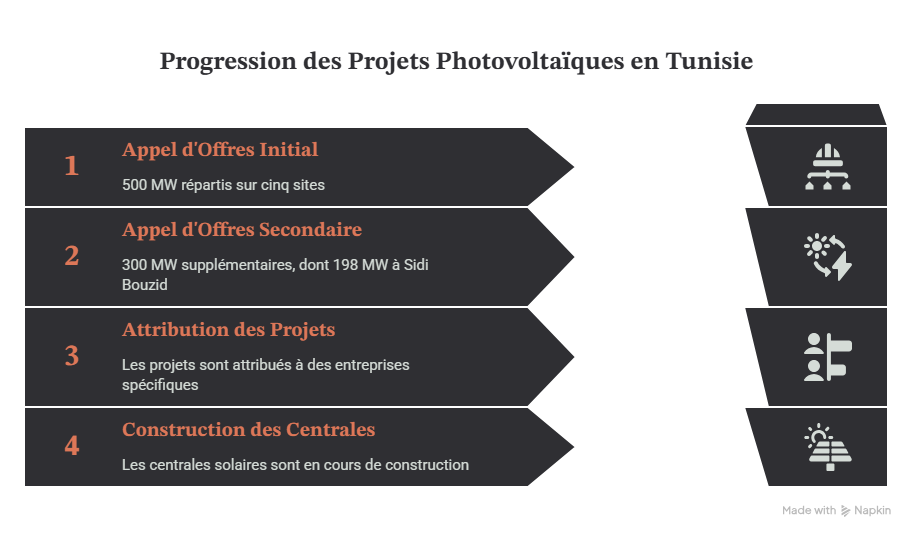

La progression des projets photovoltaïques en Tunisie

Le schéma ci-dessous présente les principales étapes de développement des grands projets photovoltaïques en Tunisie : un premier appel d’offres portant sur 500 MW répartis sur cinq sites, suivi d’un second appel d’offres ajoutant 300 MW supplémentaires, dont 198 MW à Sidi Bouzid. Après l’attribution des projets aux entreprises retenues, plusieurs centrales sont désormais entrées en phase de construction, confirmant l’accélération du déploiement de nouvelles capacités solaires dans le pays.

FAQ

Quelle est la puissance totale des projets photovoltaïques en cours en Tunisie ?

Les projets engagés dans le cadre du programme de concession, du Sud à Kairouan, totalisent plus de 1 000 MW, répartis entre plusieurs sites à des stades d’avancement différents, du financement bouclé à la construction quasi achevée.

Quand la centrale de Kairouan entrera-t-elle en service ?

En septembre 2025, la centrale de Kairouan (100 MW) était achevée à environ 95 % et visait une mise en service fin 2025, sous réserve du respect du calendrier de construction.

Quelles entreprises construisent les centrales solaires tunisiennes ?

Les principaux développeurs sont Amea Power (Kairouan, Tataouine), Voltalia (Gafsa) et Qair International (Sidi Bouzid), avec un financement associant des bailleurs internationaux comme la SFI et la BAD.

Quel est l'objectif de la Tunisie en énergies renouvelables ?

La stratégie énergétique nationale vise 35 % d’électricité renouvelable en 2030, 50 % en 2035, et jusqu’à 80 % à l’horizon 2050, contre environ 9 % actuellement.

Ces projets vont-ils créer des emplois en Tunisie ?

Le programme renouvelable à l’horizon 2035 devrait générer environ 70 000 emplois, dont 30 000 emplois directs, répartis entre construction, maintenance et activités induites dans les régions concernées.

Flash Photovoltaïque : Les dernières exclusivités du secteur

La Tunisie s’initie au solaire à portée de main

La Tunisie s’initie au solaire à portée de main

Le régime d'autorisation solaire tunisien vient de franchir un cap symbolique : 455 MW cumulés autorisés lors de la sixième session, contre un objectif initial de 200 MW. Pour un porteur de projet tunisien (PME, propriétaire foncier, petit investisseur), c'est le...

lire plus
Pro Tunisie
Résumé de la politique de confidentialité

Nous utilisons des cookies pour mieux connaître vos habitudes et préférences de navigation dans notre site et ainsi vous proposer une expérience personnalisée, collant davantage à vos attentes et besoins.

En vous inscrivant sur notre site, nous collectons des informations telles que votre nom, votre numéro de téléphone et votre adresse e-mail.

Sachez, par ailleurs, que nous recueillons également des données de navigation via votre ordinateur et votre navigateur. Ces informations comprennent votre adresse IP, votre matériel, vos logiciels et la page visitée.

Nous faisons en sorte que les informations qui nous parviennent de votre part, via notre site web, soient parfaitement protégées.

Vous pouvez accéder à la totalité de notre politique de confidentialité en cliquant ici
