Scatec lance les travaux d’une centrale solaire de 120 MW en Tunisie : le développeur norvégien Scatec ASA a atteint la clôture financière du projet Sidi Bouzid II et démarré les travaux de construction, selon energynews.pro. Cette centrale solaire de 120 MW s’inscrit dans la démarche de transition énergétique tunisienne et vise à renforcer la contribution énergétique nationale, alors que le pays cherche à réduire sa dépendance au gaz importé. Porté avec le partenariat Aeolus, ce projet d’énergie solaire illustre l’accélération des projets énergétiques et l’investissement international dans le circuit énergétique tunisien.
Sidi Bouzid II en un coup d’œil
| Propriétés de la centrale solaire | Donnée |
|---|---|
| Nom du projet | Sidi Bouzid II |
| Capacité | 120 MW |
| Développeur | Scatec ASA (Norvège) |
| Partenaire | Aeolus SAS (Toyota Tsusho Group, Japon) |
| Répartition du capital | 50 % Scatec / 50 % Aeolus |
| Financement de 96 millions d'euros | Dette sans recours + fonds propres, effet de levier financier ~70 % |
| Production électrique nationale attendue | 276 GWh/an |
| Réduction des émissions de CO2 | ≈107 000 tonnes/an |
| Mise en service commerciale | 2e semestre 2027 |
| Bailleurs de fonds | Banque européenne pour la reconstruction et le développement (BERD), Banque européenne d'investissement (BEI) |
Source des données : Scatec ASA, communiqué officiel.
Points clés à retenir concernant cette actualité
- 120 MW : c’est la capacité de la centrale solaire Sidi Bouzid II, dont Scatec ASA (Norvège) vient de démarrer la construction en Tunisie.
- Partenariat : le projet est mené à 50/50 avec Aeolus SAS, filiale du groupe japonais Toyota Tsusho leur 3e projet solaire commun en Tunisie.
- 96 millions d’euros d’investissement, financés par de la dette sans recours et des fonds propres (effet de levier ~70 %), avec la BERD et la BEI comme prêteurs seniors.
- 276 GWh/an de production attendue et ≈107 000 tonnes de CO2 évitées chaque année une fois la centrale en service.
- Mise en service commerciale prévue au 2e semestre 2027.
- Le projet s’inscrit dans l’objectif tunisien de 35 % d’électricité renouvelable d’ici 2030, dans un pays où 95 % de la production repose encore sur le gaz, importé à plus de 60 %.
Navigation : ressources complémentaires sur la centrale solaire Sidi Bouzid II
Comment fonctionne un contrat d'achat d'électricité (PPA) ?
Comprenez le mécanisme qui sécurise le financement des grands projets solaires comme Sidi Bouzid II en Tunisie.
Pas le temps de tout lire ?
Écoutez en moins de deux minutes l'essentiel du lancement des travaux de la centrale solaire Sidi Bouzid II.
1. Qui est Scatec et quels sont ses partenaires dans ce projet ?
Scatec ASA est un développeur norvégien d’électricité renouvelable qui construit la centrale solaire Sidi Bouzid II en partenariat avec Aeolus SAS, filiale du conglomérat japonais Toyota Tsusho Group. Scatec détient 50 % du projet et Aeolus les 50 % restants, selon Scatec ASA.
Ce partenariat Aeolus est le troisième projet solaire commun des deux entreprises en Tunisie, après Sidi Bouzid I et Tozeur. Terje Pilskog, directeur général de Scatec, a déclaré que ce projet renforçait l’engagement de Scatec dans le pays, un marché qu’il juge doté de solides fondamentaux pour les renouvelables et d’un fort potentiel de croissance, selon African Manager.
2. Où la centrale sera-t-elle construite exactement en Tunisie ?
La centrale solaire Sidi Bouzid II est implantée dans la région de Sidi Bouzid, dans le centre de la Tunisie, aux côtés du site Sidi Bouzid I déjà opérationnel. L’emplacement précis du site (délégation, coordonnées) n’est pas communiqué dans les sources disponibles à ce jour.
Le choix de cette région s’explique par un fort ensoleillement et par la présence d’infrastructures énergétiques existantes, favorisant un circuit d’approvisionnement électrique plus court vers le réseau national.
3. Quelle est la capacité de la centrale et quels sont ses objectifs de production ?
D’une capacité de 120 MW, Sidi Bouzid II devrait produire 276 GWh d’électricité renouvelable par an une fois opérationnelle, selon energynews.pro. Cette production viendra directement alimenter le circuit énergétique tunisien.
Le nombre exact de foyers susceptibles d’être alimentés par cette production n’est pas précisé par les sources disponibles. Le contrat d’achat d’électricité associé au projet a été attribué en décembre 2024 à l’issue d’un appel d’offres public gouvernemental visant à construire des capacités renouvelables supplémentaires.
Définition
Contrat d’achat d’électricité (PPA) : accord de long terme entre un producteur d’électricité et un acheteur souvent un opérateur public fixant à l’avance le prix, le volume et la durée de la vente d’électricité produite. Ce mécanisme sécurise le financement des projets d’énergie solaire en garantissant un débouché stable au producteur.
4. Quels sont le budget et le financement du projet ?
Le coût total d’investissement de Sidi Bouzid II est estimé à 96 millions d’euros, financé par une combinaison de dette sans recours et de fonds propres, avec un effet de levier financier d’environ 70 %, selon Scatec ASA.
Les prêteurs seniors sont la Banque européenne pour la reconstruction et le développement (BERD) et la Banque européenne d’investissement, deux bailleurs de fonds institutionnels. Le projet bénéficie également d’une subvention de la Plateforme d’investissement de voisinage de l’Union européenne et de garanties du Fonds européen pour le développement durable plus, confirmant l’ampleur de l’investissement international mobilisé autour de ce milestone énergétique.
5. Quel est l’impact environnemental et social attendu ?
Sidi Bouzid II devrait réduire les émissions de CO2 de près de 107 000 tonnes chaque année une fois en service, selon African Manager. Ce gain s’inscrit dans l’engagement climat affiché par la Tunisie et ses partenaires financiers.
Les retombées sociales précises du chantier nombre d’emplois créés pendant la construction et l’exploitation ne sont pas quantifiées par les sources disponibles. Le périmètre EPC (ingénierie, approvisionnement, construction), confié à Scatec, représente environ 75 % du capex total du projet.
- 120 MW de capacité installée
- 276 GWh de production annuelle attendue
- 96 millions d’euros d’investissement total
- ≈107 000 tonnes de CO2 évitées par an
- 50 % / 50 % de répartition Scatec-Aeolus
- 2e semestre 2027 pour la mise en service commerciale
6. Quand la centrale sera-t-elle opérationnelle ?
La mise en service commerciale de Sidi Bouzid II est prévue pour le second semestre 2027, selon Scatec ASA. Les travaux de construction viennent de débuter après l’atteinte de la clôture financière.
Scatec assurera l’exploitation-maintenance du site une fois la centrale mise en service, aux côtés de la gestion d’actifs, consolidant sa présence dans le circuit énergétique tunisien sur le long terme.
7. Comment ce projet s’intègre-t-il dans la stratégie énergétique de la Tunisie ?
En Tunisie, 95 % de la production électrique repose actuellement sur le gaz naturel, dont plus de 60 % est importé, selon energynews.pro. Le pays vise 35 % de sa production électrique issue des énergies renouvelables d’ici 2030, un objectif de mix énergétique diversifié destiné à renforcer la sécurité énergétique nationale.
Sidi Bouzid II contribue directement à cette politique et secteur énergétique de la Tunisie en augmentant la part des énergies renouvelables et en réduisant la dépendance au gaz importé, tout en soutenant une économie verte fondée sur des infrastructures énergétiques locales.
💡 Conseil d’expert, ProTunisie
« Ce type de financement mixte dette sans recours, fonds propres et garanties de bailleurs européens comme la BERD et la BEI est en train de devenir un modèle reproductible pour les futurs projets solaires tunisiens de grande capacité. Les acteurs locaux du secteur ont intérêt à suivre de près les appels d’offres publics à venir. »

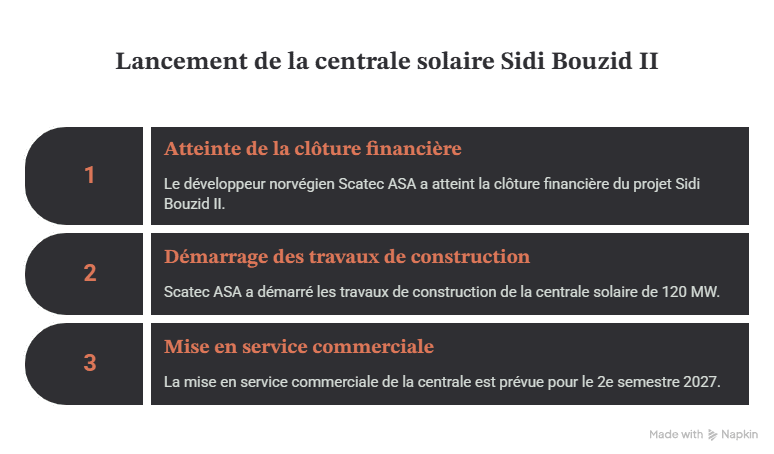

Les étapes du lancement de la centrale solaire Sidi Bouzid II
Le schéma ci-dessous présente les principales étapes du développement de la centrale solaire Sidi Bouzid II : l’atteinte de la clôture financière du projet par le développeur norvégien Scatec ASA, le démarrage des travaux de construction de cette centrale photovoltaïque d’une capacité de 120 MW, puis sa mise en service commerciale, prévue au cours du second semestre 2027.
FAQ
Qu'est-ce que le projet Sidi Bouzid II ?
Sidi Bouzid II est une centrale solaire photovoltaïque de 120 MW construite en Tunisie par le développeur norvégien Scatec ASA, en partenariat avec Aeolus SAS. Le projet a atteint sa clôture financière en juin 2026, selon Scatec ASA.
Combien coûte la centrale solaire Sidi Bouzid II ?
Le coût total du projet est estimé à 96 millions d’euros, financé par un mix de dette sans recours et de fonds propres avec un effet de levier financier d’environ 70 %, selon Scatec ASA.
Quelle est la part du gaz dans le mix énergétique tunisien ?
95 % de la production électrique tunisienne repose actuellement sur le gaz naturel, dont plus de 60 % est importé, selon energynews.pro. La Tunisie vise 35 % de renouvelables d’ici 2030.
Quels sont les autres projets solaires de Scatec en Tunisie ?
Scatec mène également les projets Sidi Bouzid I et Tozeur (60 MW chacun) en Tunisie, tous deux développés avec Aeolus SAS, en plus de Sidi Bouzid II désormais en construction.
Quand la centrale Sidi Bouzid II sera-t-elle opérationnelle ?
La mise en service commerciale est prévue pour le second semestre 2027, selon Scatec ASA.
Sources et références
- Scatec ASA — Communiqué officiel, 17 juin 2026 : scatec.com
- energynews.pro — « Scatec démarre la construction d’une centrale solaire de 120 MW en Tunisie », 10 août 2026 : energynews.pro
- African Manager — « Energie solaire : Scatec entre vite dans le vif du sujet ! », 11 août 2026 : africanmanager.com
Flash Photovoltaïque : Les dernières exclusivités du secteur
Tunisie : 630 MW de capacité solaire installée, les ménages en tête
La Tunisie atteint 630 MW de capacité solaire installée à fin juin 2026, un chiffre porté en grande partie par les ménages tunisiens, qui devancent nettement les entreprises et l'industrie dans cette dynamique. Cette progression du parc photovoltaïque national...
Le projet CHEMS mise sur le photovoltaïque pour accompagner les PME tunisiennes
Le projet CHEMS mise sur le photovoltaïque pour accompagner les PME tunisiennes via un mécanisme de soutien financier lancé le 6 août 2026 à Tunis par l'Agence Nationale pour la Maîtrise de l'Énergie (ANME), avec le financement de la Banque Africaine de Développement....
Hydrogène vert en Tunisie : opportunité industrielle ou modèle d’exportation au profit de l’Europe ?
L'hydrogène vert en Tunisie s'est imposé comme l'un des dossiers énergétiques les plus commentés du pays. Entre une stratégie nationale visant 8,3 millions de tonnes par an d'ici 2050 et des méga-projets adossés à des groupes internationaux, une question reste ouverte...
