Résumé audio de l'article
Écoutez en moins de deux minutes l'essentiel du nouveau projet solaire de 200 MW à l'étude à Borj Bourguiba, Tataouine.
Lecture vocale disponible selon le navigateur utilisé.
Lire la transcription
À Tataouine, deux sites sont désormais à l’étude pour accueillir un nouveau projet solaire de 200 MW à Borj Bourguiba, au profit de la Société Tunisienne de l’Électricité et de Gaz (STEG). L’annonce, faite par le gouvernorat le 15 septembre 2026, marque une nouvelle étape de la transition énergétique dans le sud tunisien, quelques années après la mise en construction d’une première centrale photovoltaïque de même capacité sur le même site.
Quels sont les deux sites proposés pour ce projet solaire ?
Deux sites situés dans la région de Borj Bourguiba, gouvernorat de Tataouine, ont été présentés le 15 septembre 2026 aux autorités locales à l’issue des premières opérations de reconnaissance de terrain. Ils seront soumis aux autorités compétentes une fois leur localisation exacte et leur superficie déterminées, selon Tunisie Numérique.
Points clés à retenir concernant cette actualité
- Deux sites à Borj Bourguiba sont à l’étude pour une nouvelle centrale photovoltaïque de 200 MW au profit de la STEG
- Le projet est en phase préparatoire : reconnaissance de terrain, avant sélection du site et démarches administratives
- Il s’ajoute à un premier projet de 200 MW déjà en construction sur le même site, développé par Scatec
- Aucun partenaire privé, calendrier de mise en service ou chiffre d’emplois n’a encore été communiqué officiellement
Navigation : ressources complémentaires sur le projet solaire de Tataouine
Où en est chaque projet de Borj Bourguiba ?
Comparez le premier projet, déjà en construction, et le second, actuellement à l'étude, avec leurs repères de capacité et de statut.
Pas le temps de tout lire ?
Écoutez en moins de deux minutes l'essentiel du nouveau projet solaire de 200 MW à l'étude à Tataouine.
1. Où en est l’avancement du projet ?
Le projet se trouve en phase préparatoire : l’étude de faisabilité et les reconnaissances de terrain sont en cours, mais aucune procédure administrative formelle d’implantation n’a encore été engagée. Le gouverneur de Tataouine, Amir El Gabsi, a indiqué vouloir lever les obstacles pouvant freiner l’équipe chargée de ces opérations, selon WebManagerCenter.
Les prochaines étapes du cycle de vie du projet comprennent la sélection définitive du site, puis l’obtention des accords ministériels et des autorisations réglementaires nécessaires avant tout appel d’offres ou raccordement au réseau électrique national. Aucun calendrier précis de mise en service n’a été communiqué à ce stade.
2. Qui sont les porteurs ou partenaires potentiels du projet ?
Le maître d’ouvrage identifié à ce stade est la STEG, pour le compte de laquelle la centrale sera réalisée. Aucun partenariat stratégique avec un opérateur privé, un énergéticien norvégien ou un bailleur international n’a été confirmé publiquement pour ce second projet à la date de publication.
À titre de comparaison, le marché tunisien du solaire a déjà attiré des acteurs privés d’envergure : le premier projet de Borj Bourguiba a été remporté par le développeur norvégien Scatec dans le cadre de l’appel d’offres national de 500 MW, avec un tarif de rachat de 0,0244 dollar/kWh, l’un des plus bas jamais enregistrés en Afrique, selon Afrik21. Dans le même mouvement, l’opérateur AMEA Power a développé une centrale de 120 MW dans le gouvernorat de Kairouan, illustrant l’intérêt croissant de l’investissement étranger pour le secteur énergétique tunisien.
3. Quels objectifs le projet vise-t-il ?
Ce nouveau projet solaire vise à renforcer la capacité de production d’électricité verte du pays et à consolider le mix énergétique national, dans le cadre de la stratégie tunisienne d’intégration des énergies renouvelables. Le gouvernorat précise que la démarche s’inscrit dans les orientations générales de l’État pour accélérer la transition énergétique, selon Tunisie Numérique.
L’objectif national précis de part des énergies renouvelables dans le mix énergétique tunisien à l’horizon 2030, dans le cadre du plan solaire tunisien, n’est pas cité dans les sources disponibles pour cet article : [DONNÉE À VÉRIFIER — source manquante, à confirmer auprès de l’ANME ou du ministère de l’Énergie].
4. Quel impact peut-on attendre pour la région ?
Un chantier de cette ampleur peut générer une valeur ajoutée locale à travers l’emploi temporaire de chantier et le développement régional en Tunisie, mais aucun chiffre officiel d’emplois créés n’a encore été communiqué pour ce second projet. À titre de repère, le chantier de la ligne haute tension associée au premier projet de Borj Bourguiba avait mobilisé une cinquantaine de travailleurs dans sa première phase, pour un investissement de 42 millions de dinars, selon Managers.tn.
Le nombre de ménages qui pourraient être alimentés par cette future centrale n’a pas été précisé par les autorités. Sur le plan de l’impact environnemental, la géographie de Tataouine, marquée par un fort ensoleillement et de vastes terrains arides, en fait une zone privilégiée pour ce type d’infrastructure énergétique, mais aucune étude d’impact environnemental publique n’est encore disponible pour ce site précis.
5. Quels liens avec les autres projets solaires de la région ?
Ce second projet s’ajoute à un premier centrale photovoltaïque de 200 MW déjà en construction à Borj Bourguiba, développée par Scatec, ce qui ferait de la zone l’un des plus grands pôles solaires du pays. Le site accueille également une ligne à très haute tension de 225 kV destinée à évacuer l’électricité produite vers le poste de Tataouine, selon Managers.tn.
Projet solaire (centrale photovoltaïque) : installation composée de panneaux solaires, avec ou sans technologie de traqueur solaire, convertissant le rayonnement en électricité injectée sur le réseau national via un poste de raccordement, dans le cadre d’un contrat d’achat d’électricité avec la STEG.
| Critère | Projet n°1 (existant) | Projet n°2 (à l'étude) |
|---|---|---|
| Capacité | 200 MW | 200 MW |
| Statut | En construction | Phase préparatoire / reconnaissance de terrain |
| Développeur | Scatec (secteur privé, appel d'offres 2019) | — |
| Bénéficiaire | STEG | STEG |
| Localisation | Borj Bourguiba, ~5,5 km au sud-ouest du village | 2 sites à Borj Bourguiba, en cours de sélection |
Conseil d’expert, ProTunisie
« La coexistence de deux projets de 200 MW sur un même site n’est pas anodine : elle traduit la volonté de mutualiser une infrastructure déjà existante, notamment la ligne haute tension de raccordement. Pour les acteurs du secteur privé intéressés par ce marché de l’énergie, c’est un signal fort sur le potentiel du sud tunisien, mais toute décision d’investissement devra attendre la confirmation officielle du site et des conditions du futur appel d’offres. »

Le processus de sélection d’un site solaire à Tataouine

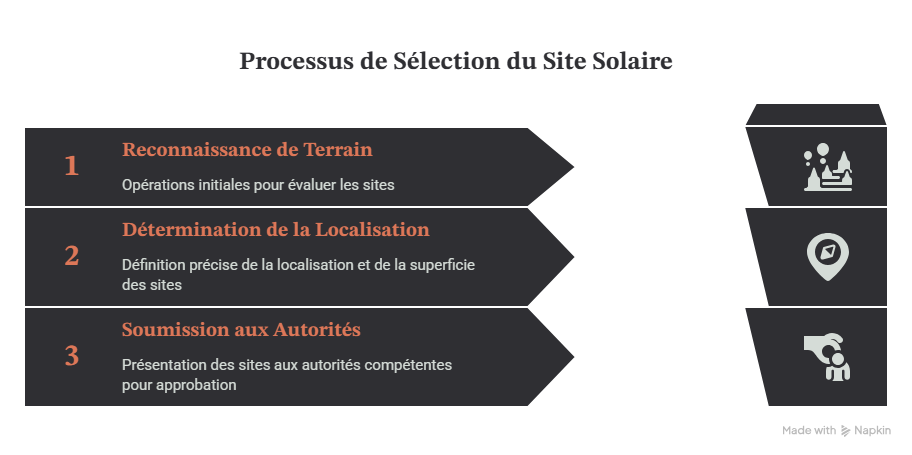

Le schéma ci-dessous présente les principales étapes de sélection des sites étudiés pour un nouveau projet solaire de 200 MW à Tataouine : une reconnaissance initiale du terrain afin d’évaluer les zones potentielles, la définition précise de la localisation et de la superficie des sites retenus, puis leur soumission aux autorités compétentes en vue d’obtenir les validations nécessaires avant le lancement du projet.
FAQ
Le nouveau projet remplace-t-il le premier projet de Borj Bourguiba ?
Non. Il s’agit d’un second projet distinct, de même capacité (200 MW), qui s’ajouterait à la centrale déjà en construction sur le même site, sans la remplacer.
Quand la nouvelle centrale sera-t-elle mise en service ?
Aucune date n’a été communiquée à ce stade. Le projet en est à la phase de reconnaissance de terrain, avant sélection du site et lancement des procédures d’autorisation.
Qui financera le projet ?
Le financement n’a pas été précisé par les autorités à ce jour. Les précédents projets solaires en Tunisie ont mêlé investissement public (STEG) et capitaux privés via appels d’offres internationaux.
Le projet nécessitera-t-il des déplacements de population ?
Le communiqué du gouvernorat n’évoque pas de déplacement de population pour ce second projet. Un cadre de réinstallation avait été établi pour le premier projet de Borj Bourguiba après consultations locales en 2021-2022.
Combien d'emplois le chantier pourrait-il créer ?
Aucun chiffre officiel n’a été communiqué pour ce second projet. Le chantier de la ligne haute tension du premier projet avait mobilisé une cinquantaine de travailleurs dans sa première phase.
Sources et références
- Tunisie Numérique — https://www.tunisienumerique.com/tataouine-un-deuxieme-projet-de-centrale-photovoltaique-de-200-mw-a-borj-bourguiba-au-profit-de-la-steg/
- WebManagerCenter — https://www.webmanagercenter.com/2026/09/17/572902/transition-energetique-tataouine-deux-sites-en-lice-pour-un-nouveau-projet-solaire-de-200-mw/
- Managers.tn — https://managers.tn/2023/08/15/projet-dinfrastructures-electriques-majeur-dans-le-sud-de-la-tunisie/
- Afrik21 — https://afrik21.africa/en/tunisia-scatec-solar-offers-unbeatable-bid-for-tataouines-solar-project/
- Global Energy Monitor — https://gem.wiki/Borj_Bourguiba_Solar_PV_Plant
Flash Photovoltaïque : Les dernières exclusivités du secteur
Du Sud à Kairouan, plus de 1 000 MW de projets photovoltaïques prennent forme
En Tunisie, les projets photovoltaïques passent du stade des annonces à celui du chantier. Du Sud du pays jusqu'à Kairouan, plus de 1 000 MW de centrale solaire sont en cours de réalisation dans le cadre du programme national de concession, avec des taux d'avancement...
La Tunisie s’initie au solaire à portée de main
Le régime d'autorisation solaire tunisien vient de franchir un cap symbolique : 455 MW cumulés autorisés lors de la sixième session, contre un objectif initial de 200 MW. Pour un porteur de projet tunisien (PME, propriétaire foncier, petit investisseur), c'est le...
Solaire résidentiel en Tunisie : le cap des 200 000 foyers équipés est franchi
Le solaire résidentiel en Tunisie vient de franchir une étape symbolique : plus de 200 000 foyers équipés en panneaux photovoltaïques, sur un total d'environ 4 millions de ménages, selon le directeur général de l'ANME, Nafeh Bekkari (source). Un signal fort pour...
